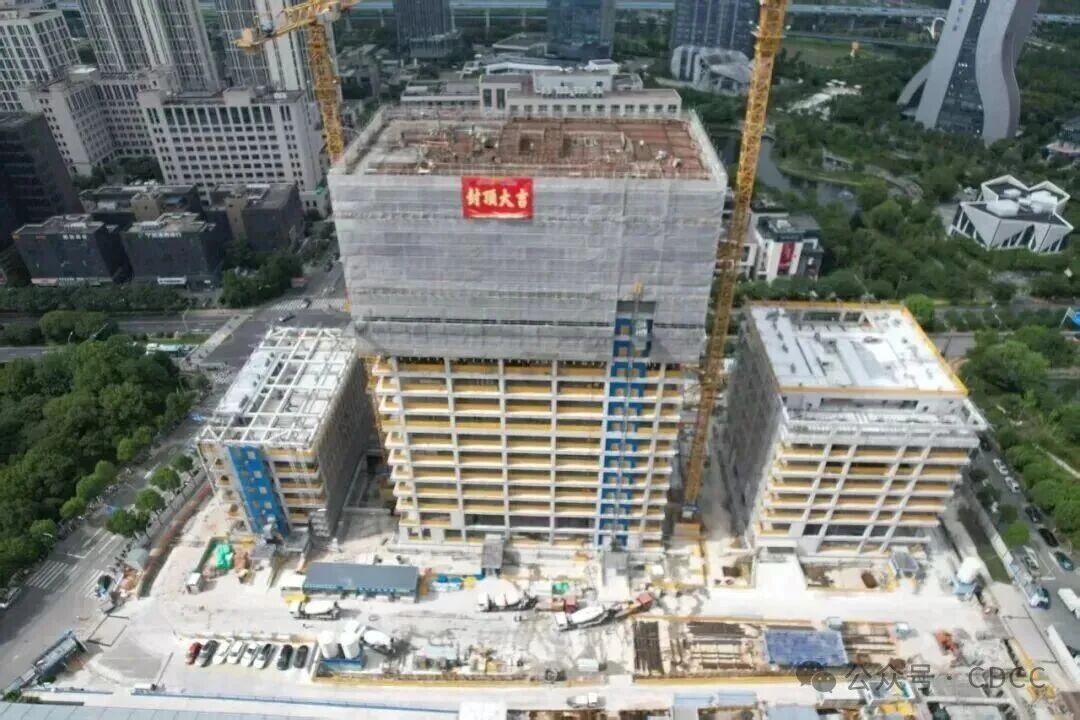

日前,宁波前洋开发区传来重大基建进展——宁波银行数据中心三期1#主楼顺利完成全面结顶,标志着该市级重点算力基础设施项目所有楼栋主体结构施工全部收官,项目正式转入内部装修、机电配套安装阶段,距离整体竣工验收更进一步。

作为前洋经济开发区现代服务业核心标杆工程,宁波银行数据中心三期规划总投资额达6.6亿元,项目规划用地1.38万平方米,总建筑体量7.28万平方米,整体布局专业化数据机房、运维管控中心、综合办公及能源配套一体化设施。项目于2025年3月启动土建开工,建设周期规划至2027年6月整体竣工交付。
本次封顶节点实现全楼栋建设进度超前落地:早在2026年1月,项目3#配套楼栋率先完成结构结顶;同年2月,2#楼紧随完成封顶施工;时隔半年,核心1#主楼顺利封顶,三大主体建筑全部按期甚至提前达成建设目标,整体施工节奏高效有序。主体结构完工后,施工团队将全面铺开机房精装、IT机电系统、供配电、制冷储能等专项工程施工,保障数据中心满足金融行业高标准机房建设规范。

金融数据中心是数字金融业发展的底层核心底座。宁波银行数据中心三期建成投运后,将大幅扩容该行核心业务算力承载空间,升级全行交易清算、客户服务、风控建模、大数据分析等数字化业务的底层算力支撑,强化银行系统全天候稳定运行、灾备安全、应急保障能力,筑牢区域城商行数字化运营安全防线。
站在区域产业发展视角,该项目落地补齐了前洋开发区高端金融算力配套短板。项目投用后,不仅服务宁波银行自身数字化转型,还将联动开发区数字经济、金融科技上下游企业,加速金融、算力、大数据产业资源集聚,持续激活江北前洋数字经济发展活力,为宁波都市圈数字金融高质量发展提供硬核基础设施支撑。
